阿里云上安装ELK

阅读量:

ELK部署文档

一:简单介绍:

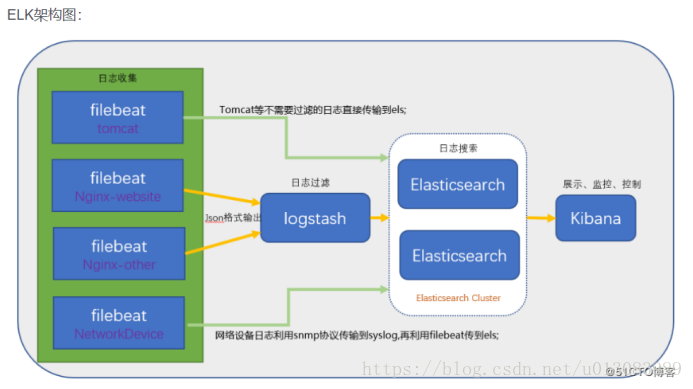

ELK是三个开源工具组成,Elasticsearch、Logstash、Kibana ,这三者的关系按照下图所示

Elasticsearch是个开源分布式搜索引擎,它的特点有:分布式,零配置,自动发现,索引自动分片,索引副本机制,restful风格接口,多数据源,自动搜索负载等。

Logstash是一个完全开源的工具,它可以对你的日志进行收集、过滤,并将其存储供以后使用(如,搜索)。

Kibana 也是一个开源和免费的工具,它可以为 Logstash 和 ElasticSearch 提供的日志分析友好的 Web 界面,可以帮助您汇总、分析和搜索重要数据日志。

二:环境准备

  1. centos7
  2. jdk8
  3. elasticsearch-5.6.7.tar.gz
  4. kibana-5.6.8-linux-x86_64.tar.gz
  5. logstash-6.3.2.tar.gz

三:安装elasticsearch

3.1创建elasticsearch用户。不能使用root用户,这里有坑需注意。

3.2切换elasticsearch用户

3.3输入命令 tar -zxvf elasticsearch-5.6.7.tar.gz解压

3.4 cd elasticsearch-5.6.7/config/ 进入config文件夹

3.5 vim elasticsearch.yml 修改

复制代码
 cluster.name: elk




 node.name: node-1



 network.host: 10.104.227.15



 http.port: 9200



 transport.tcp.port: 9300



 discovery.zen.ping.unicast.hosts: ["111.230.131.178:9300"]



 node.master: true



 node.data: true



 http.cors.enabled: true



 http.cors.allow-origin: "*"

这里设置了三个实例。集群化部署

复制两个实例修改 vim elasticsearch.yml

一个修改成:

复制代码
 cluster.name: elk




 node.name: node-2



 http.port: 9201



 transport.tcp.port: 9301



 node.master: false



 node.data: true



 discovery.zen.ping.unicast.hosts: ["111.230.131.178"]



 http.cors.enabled: true



 http.cors.allow-origin: "*"

另一个修改成:

复制代码
 cluster.name: elk




 node.name: node-3



 network.host: 10.104.227.15



 http.port: 9202



 transport.tcp.port: 9302



 discovery.zen.ping.unicast.hosts: ["111.230.131.178"]



 node.master: false



 node.data: false

3.6 vim jvm.options 修改

-Xms256m

-Xmx256m

3.7: 进入bin文件夹 nohup sh elasticsearch & 后台启动

3.8 :cat nohup.out 查看启动日志启动报错

3.9 切换root用户

3.9.1 vim /etc/sysctl.conf 修改 vm.max_map_count=655360

3.9.2 sysctl -p

3.9.3 vim /etc/security/limits.conf 修改

  • soft nofile 655360

  • hard nofile 655360

3.9.4 退出重新登陆

3.10 进入bin文件夹 nohup sh elasticsearch & 后台启动

3.11 jps查看 启动成功

3.12:修改阿里云安全组

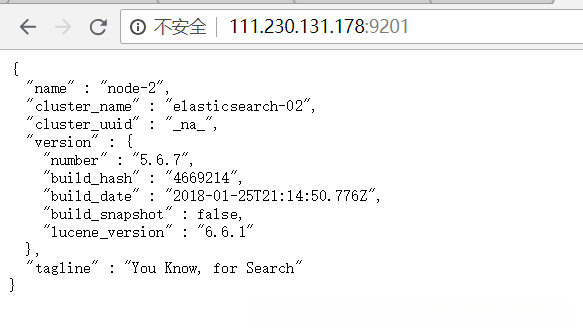

3.13: 浏览器输入http://112.124.116.67:9200/

四:安装 logstash-6.3.2

4.1:输入tar -zxvf logstash-6.3.2.tar.gz 解压

4.2:进入bin文件夹 输入vim logstash.conf

复制代码
 input {




   log4j {



     mode => "server"



     host => "10.47.135.225"



     port => 4567



   }



 }



 filter {



   #Only matched data are send to output.



 }



 output {



   elasticsearch {



     action => "index"



     hosts  => "10.47.135.225:9200"



     index  => "applog"



   }



 }

4.3:进入bin目录下启动 ./logstash -f ../bin/logstash.conf

conf的地址就是自己新建的地址

五:安装kibana-5.6.8

5.1:输入tar -zxvf kibana-5.6.8-linux-x86_64.tar.gz解压

5.2:进入config vim kibana.yml 修改:

server.port: 5601

elasticsearch.url: "http://10.47.135.225:9200"

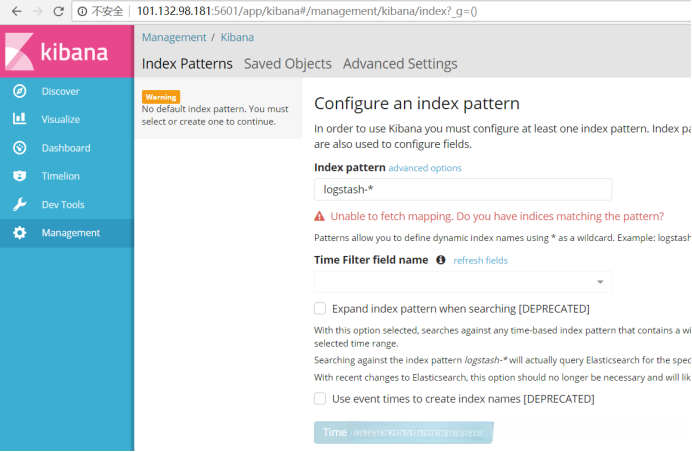

5.3:./bin/kibana 启动

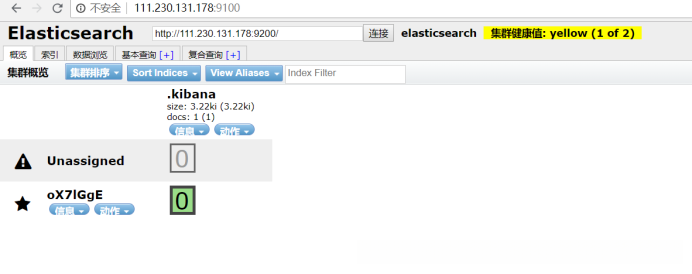

六:安装head插件

6.1:在github上下载 elasticsearch-head-master.zip 并解压重命名elasticsearch-head 上传linux服务器

6.2:需安装node环境:

6.2.1:下载node-v10.8.0-linux-x64.tar 并解压 tar -xvf node-v10.8.0-linux-x64.tar

6.2.2 : mv node-v10.8.0-linux-x64 nodejs

6.2.3: 配置环境变量 vim /etc/profile

6.2.4: source /etc/profile

6.2.5: node -v 检测是否安装成功

6.3:安装grunt

6.3.1:cd elasticsearch-head/

6.3.2:npm install -g grunt -cli

6.3.3:npm install

6.3.4:npm install phantomjs-prebuilt@2.1.16 --ignore-scripts

6.4:进入elasticsearch中 vim elasticsearch.yml 添加

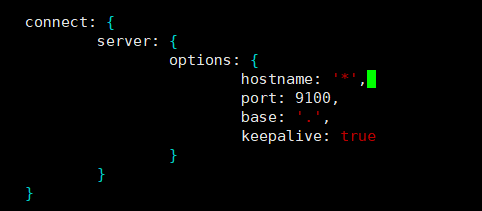

6.5:进入elasticsearch-head 编辑 vim Gruntfile.js 找到 connect,新增hostname

6.6:进入/_site/app.js修改

6.7: 启动 nohup grunt server &

欢迎交流:1215817408@qq.com

github: https://github.com/songxiaojun
